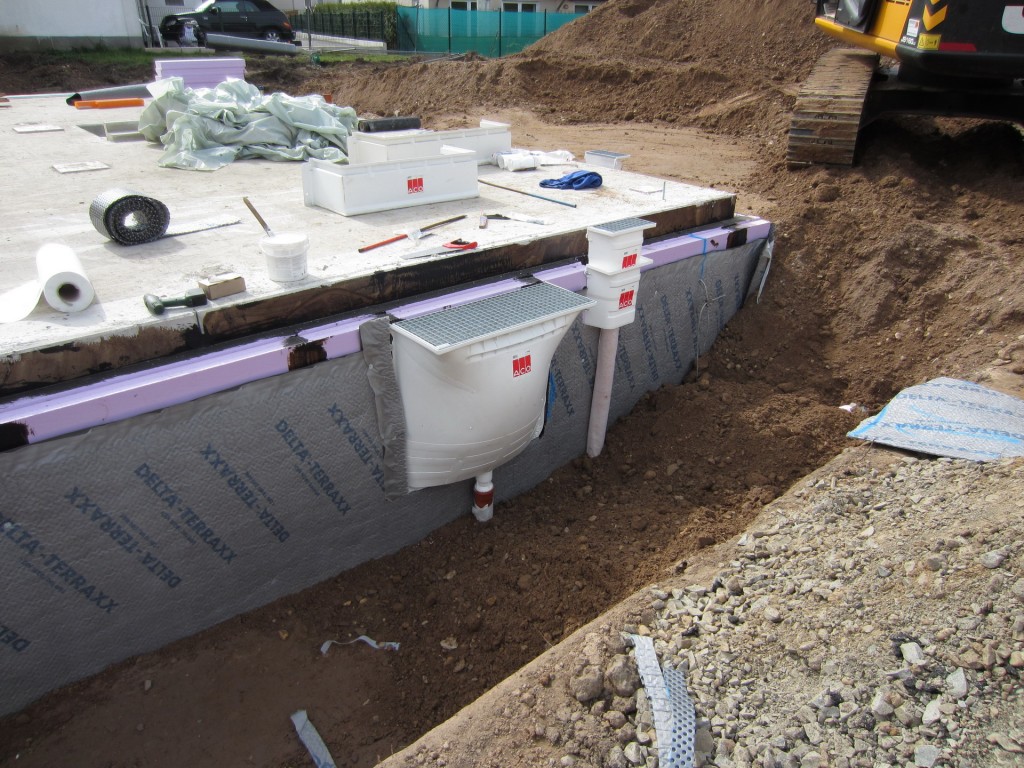

…heute werden Licht- und Lüftungsschächte angebracht
…jeder Schacht bekommt ein Drainage-Rohr zur Versickerung im kiesigen Grund

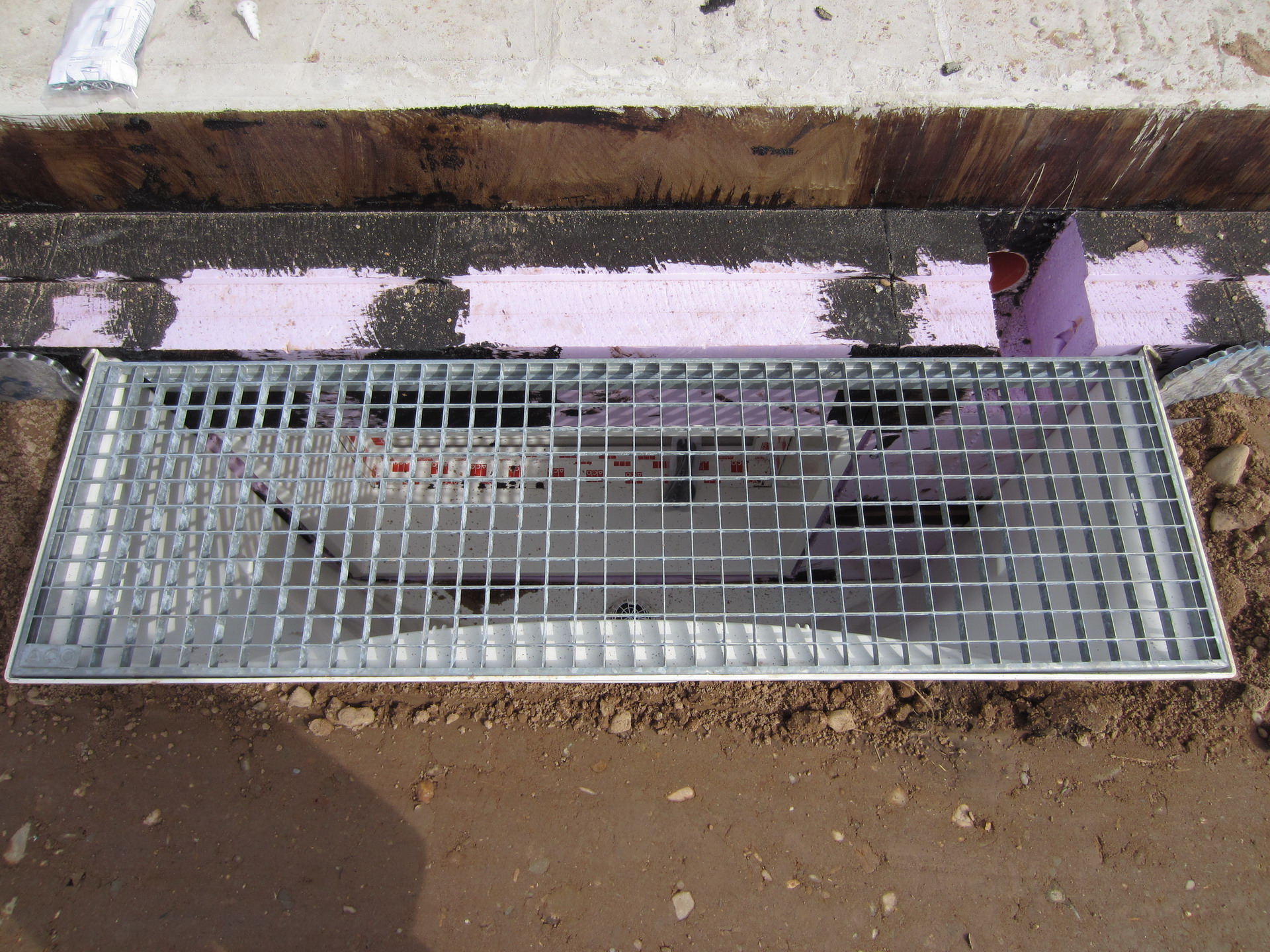

…hier tricksen wir mit einem 125er Schacht – Links das 100er Fenster, Rechts die Abluft des Zentralstaubsaugers 😉
Noch nie kam es vor, dass an einem Fr. ein Trafo gestellt wird, am Montag in Betrieb geht und zeitgleich ein Vorabanschluss realisiert, die Baustromverteiler installiert und ein Vorabzähler gesetzt werden 😉 – die Mühen des Bauherrn und der Kompetenz von RheinEnergie, deren Subunternehmer IWI und Mylius Innovation seien Dank- wir verrichten das fast Unmögliche 😉
Hausanschlussmuffe in Kopfloch mit ausreichend 35qmm für spätere Hauseinführung…
…Links schliesst die RE, Rechts wir 😉
…der Meister prüft und schaut zufrieden aus
…schicke Sache (der Bauherr storniert das 20kVA Aggregat für heut‘ abend – denn die Maurer können morgen Ihr Silo direkt am Baustrom anschliessen 😉 )
…der Bauherr sogar schon das Telefon 😉
…auch die Nachbarn bekommen ihren Baustromverteiler direkt am Trafo
…es wird zu Ende gedämmt, alle Stöße sind gespachtelt und die ACU-Leibungen werden verbaut
…währenddessen wird -E N D L I CH- unser Lahmeyer LCS-E.7 geliefert
(ohne diese Kompactstation haben wir KEINEN Strom in der Straße ;-( )
…bestehend aus der Mittelspannungsseite (10kV), dem Trafo in der Mitte und der Niederspannungsseite Rechts
…Aufnahme der Ringleitung links und rechts
…nach und nach werden die 2×3-Phasen der 10kV-Seite angeschlossen
…5 things to better keep in mind 😉
…die Niederspannungs-Seite (400V) ist bereits fertig
…auch hier ist der Straßenname „Am Lusthaus“ bereits fest dokumentiert 😉
…250A Panzer-Sicherungen in Richtung Straßen sind gesetzt, 400kVA von Sekundärseite-Trafo liegen bereit
(Zwei Plätze verbleiben für direkten Anschluss von Baustrom)
…unser Tiefbauer liefert ein Stück Bagger zum Anfüllen der Baugrube 😉
…die Noppenbahn zum Schutz der Kellerdämmung vor unserem grobkiesigen Aushub wird installiert
…der Ringerder wird ins Erdreich um den Keller verlegt
…die Bauherrin genießt bei bestem Wetter einen Kaffee auf der KG-Decke
…die RheinEnergie – nach dem Warnstreik von gestern, heute mit vollem Einsatz ‚Am Lusthaus‘
…an allen Enden wird geschraubt, um die In-Betriebnahme heute Abend zu halten
…der Trafo ist fertig angeschlossen und die 10kV-Ringleitung geht wieder in Betrieb
Klingt komisch, ist aber so – baut man bei V. mit Keller, dämmt der Dachdecker den Keller 😉
…jeder Handgriff der Drei sitzt
…sämtliche Stöße werden verspachtelt – Fachwerkkeller 😉
Währenddessen prüft der Bauherr die Kellertreppenauflager…diese werden später in die 175er Wand um das Treppenhaus eingemauert…
…Schalung grob mit der Kettensäge angepasst…war dicht 😉
Tag 8:
…der Keller wird gedämmt
…ringsherum wird Grundierung aufgerollt
…zum Einsatz kommt dazu weber.tec 901

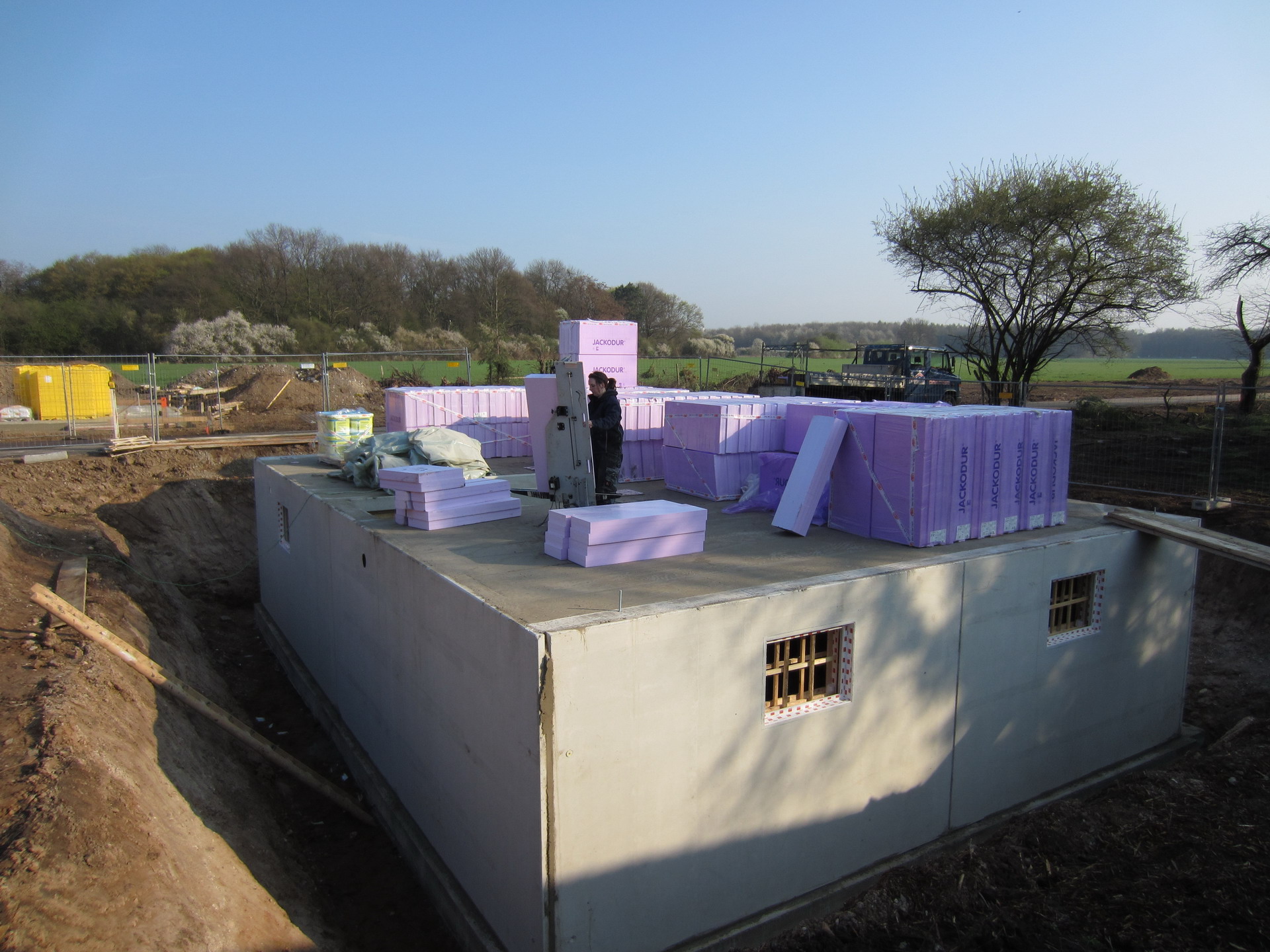

…der Keller wird komplett verpackt in 20cm Jackodur Perimeterdämmung
…Jackodur flächig verklebt mit Weber 2k Dickbeschichtung
…wir entdecken die Tetris-Anleitung des Deckenpuzzles von gestern 😉
…das Tagesziel Dämmung: Ansicht -A-
…das Tagesziel Dämmung: Ansicht -B-
…währenddessen stellt ein Tiefbauer der Rheinenergie das Kopfloch für den vorgezogenen Hausanschluss -Strom- her
…alte Bekannte aus der ‚Erschliessungsdoku‘ (Kabel drin)
Material für die Kellerinnenwände steht längst auf der Kellerplatte (Ytong in 115, 150 und 175er Stärke plus Stürze, Mörtel und Feuchtigkeitssprerre)
Bautag 7 – 2 Kellerwandteile stehen bereits um kurz vor 9 Uhr
Die Wärmepumpe ist auch schon da…
Kellerwände werden von innen mit Stützen stabilisiert
…die Flügel der Kellerfenster schweben ein
Wandaufbau des Kellers im Schnitt…
…erste Wand der vierten Seite fliegt ein
DD (Deckendurchbrüche als Platzhalter aus Styrodur)

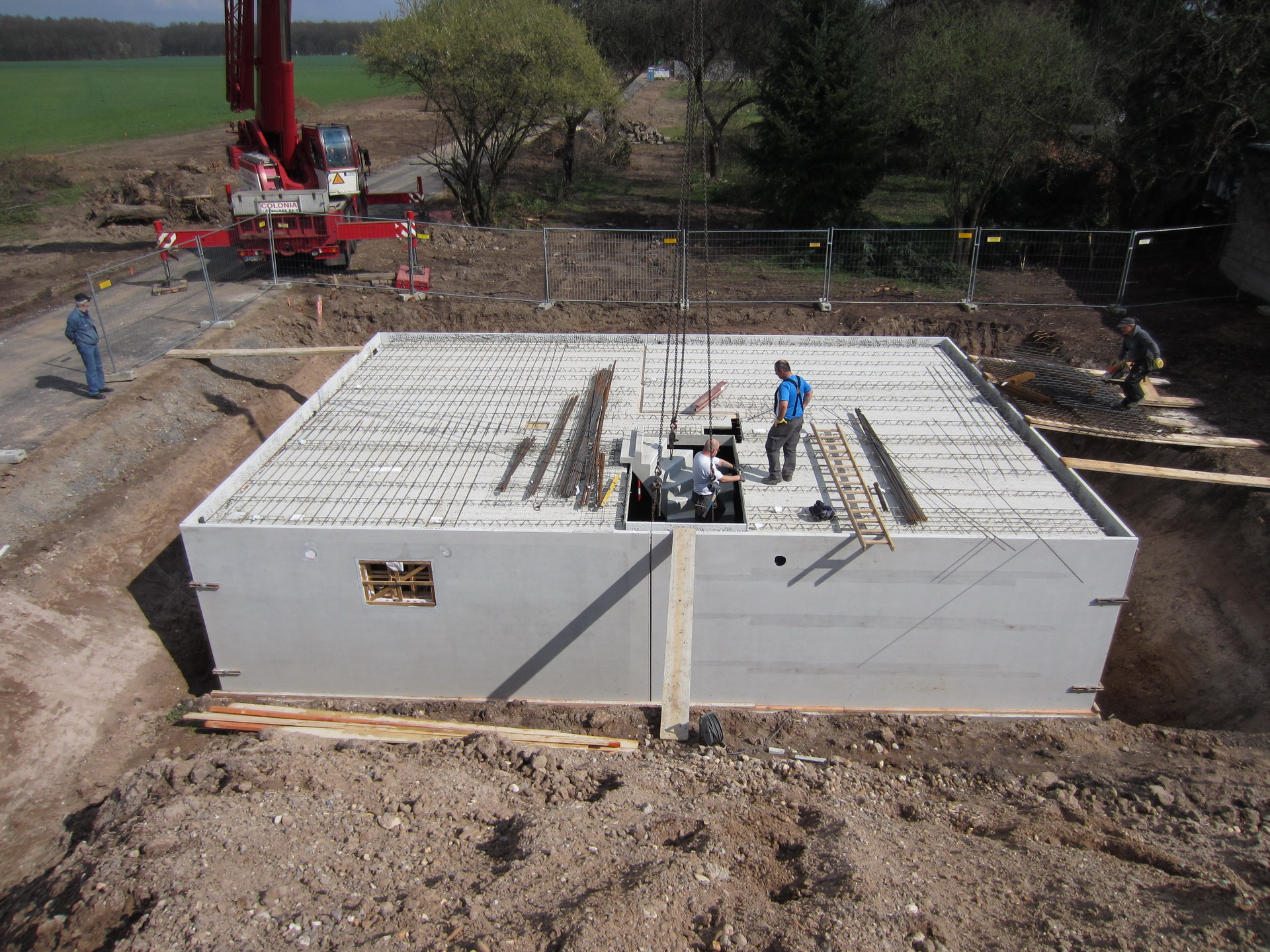

…letzter und achter Teil der Kellerwände wird eingepasst
…sehr filligran – wenn alles gut läuft, sehen wir diese Wände nach Fr. nie wieder 😉
…die Wärmepumpe (Nibe Fighter F755G) schwebt ein
…DOKAs fertig gestützt und für die Aufnahme der Decke bereit
…und wird mit Kettenzügen austariert
…währenddessen arbeitet ein Subunternehmer der RheinEnergie am Fundament der Trafostation
…die Wände werden ausbetoniert
… die RE schliesst die Vorbereitung für den Trafo ab
…hier wird morgen der vorgezogene Hausanschluss für Strom erstellt
…die Bausachverständigen reisen zufrieden ab
…wir testen den Lieferservice – die neue Baustraße wird störungsfrei beliefert 😉
…die 3 bauenden Bauherren treffen sich täglich zur Baustellenkontrolle
…nach intensivster Recherche meiden wir Baumärkte und Kaufen den ‚Gartenschlauch‘ da, wo ein Baumschulbesitzer auch kaufen würde!
Rehau Premium Quattroflex Plus in 3/4″ (19mm Innendurchmesser) und 50m…
Standesgemäß gehört hier ein GEKA-Schnellkupplungssystem dazu, doch wir starten mit dem Gardena Profi-System…
Im SKW hält diese Heinz’sche – 🙁 – Anschaffung bereits seit knapp 35 Jahren 😉
…wie schon bei Seelen, der berühmte Eimer Werkzeug 😉
seelen.de
…die Garagen-Öhrchen auch mit Eisen

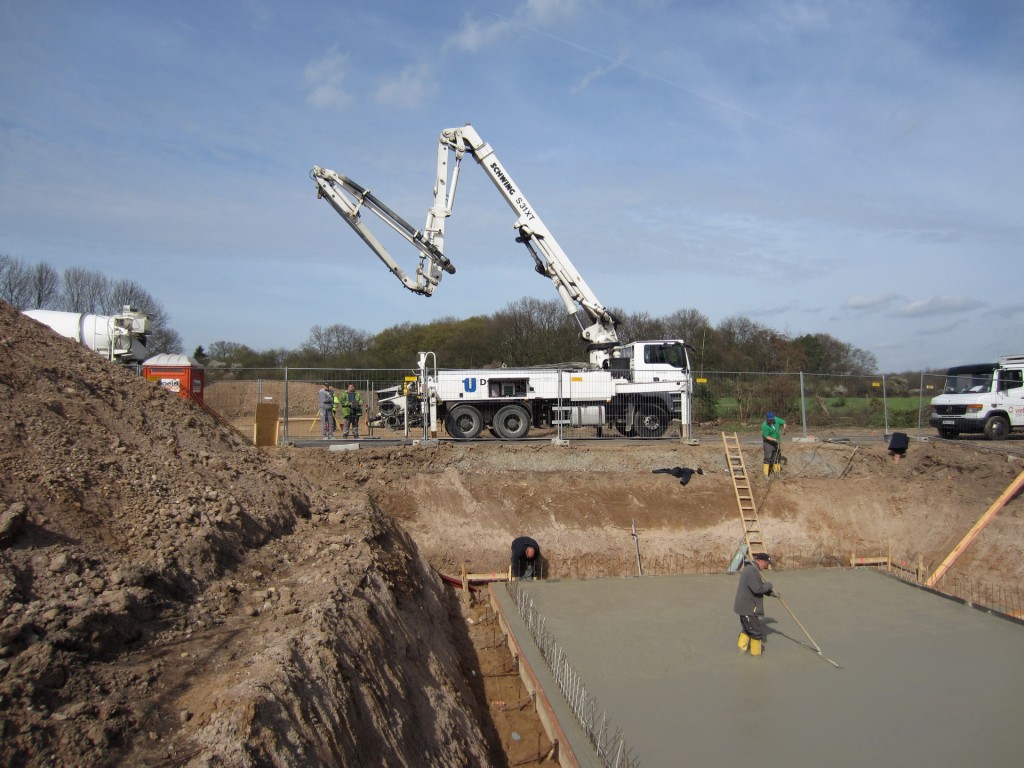

…während der Beton durch Brück irrt, wird fotodokumentiert
…der Rest aus der Pumpe geht direkt retour
…bei diesem Anblick der fertigen Bodenplatte ereilen den Bauherren kaum beschreibare Glücksgefühle
…Anschlag und Auflager für die Kellerwände
…der frische Beton wird zur gleichmässigen Aushärtung abgedeckt
Verschalung samt 3 auskragender Fundamente für die Tiefengründung der Garage am Haus…

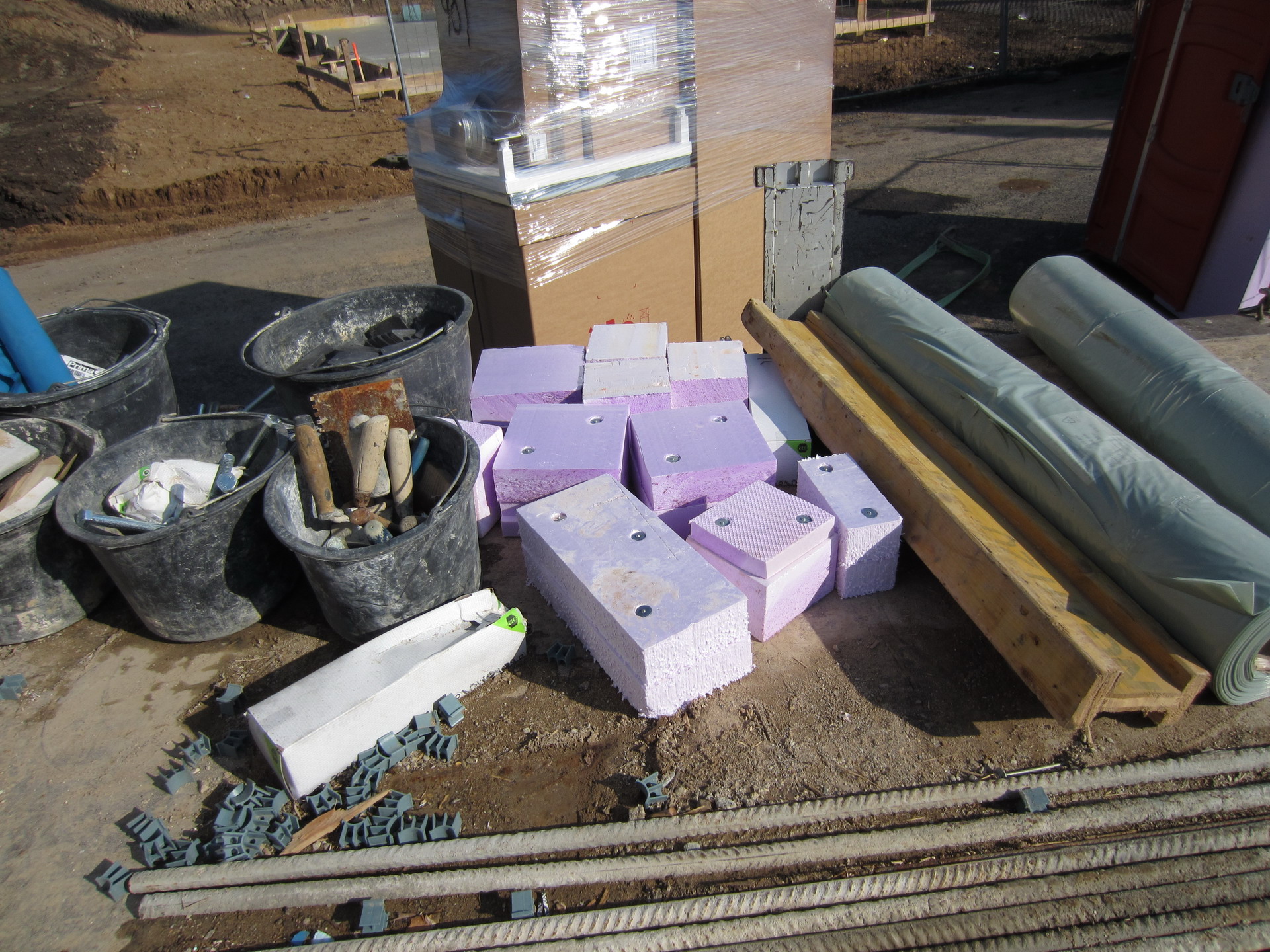

Die Dämmung kommt mit 2,5h Verspätung…
…noch viel später kommt endlich die besonders starke Armierung
Verbaut sind 10cm Jackodur Perimeterdämmung unter der Kellersohle…

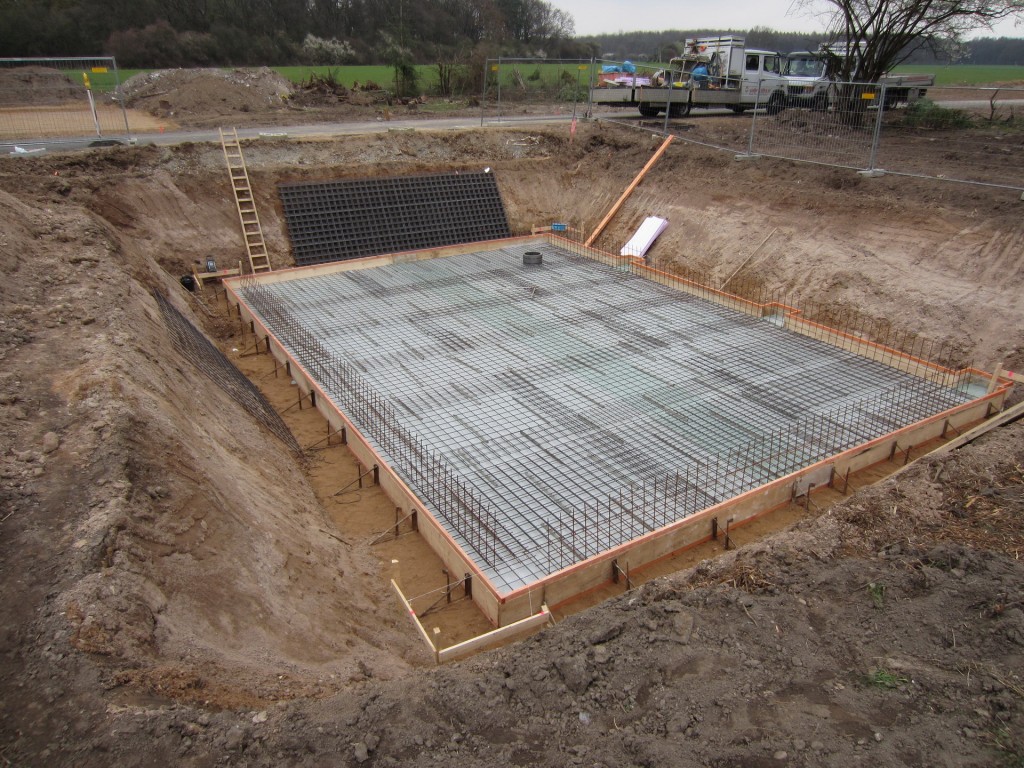

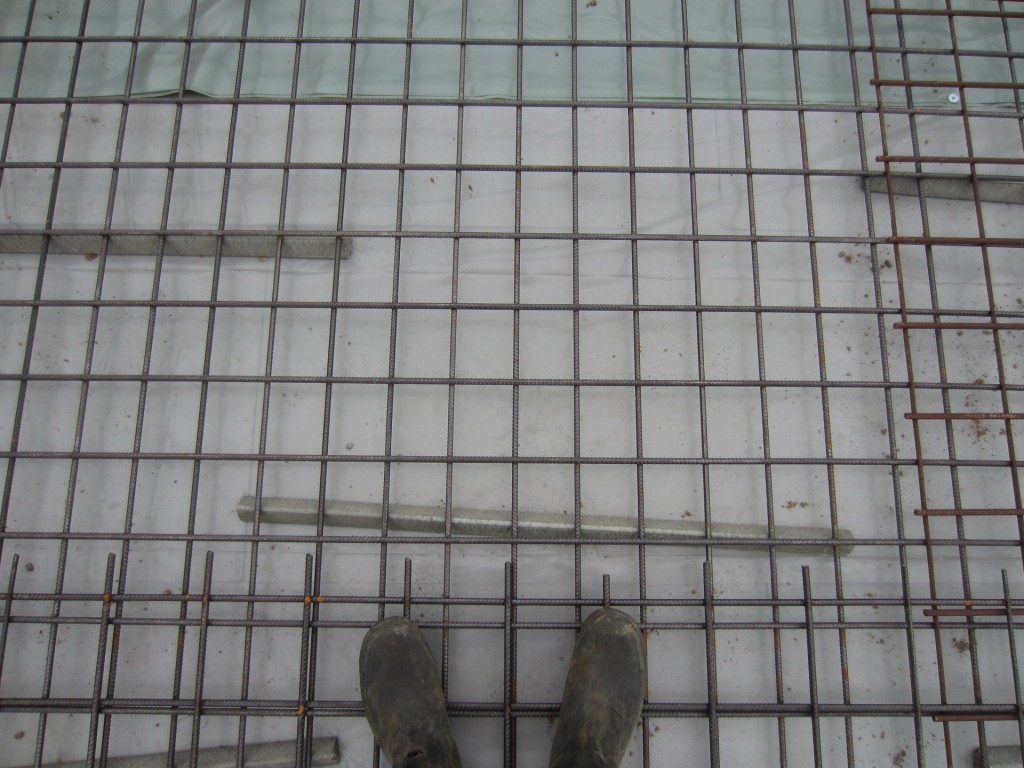

…hier untere Lage Betonstahl verbaut
…aufliegend auf Dreikantleiste aus Faserbeton
…gewinkelte Armierung für die Aufnahme der späteren Kellerwände
…wild gemixte Stärken und Formate
…Stand Ende T5: Der ‚Guß‘ wurde aufgrund der verspäteten Materiallieferungen verschoben ;(
…während dessen spülen 2 Kollegen der RheinEnergie die Gasleitung der neuen Siedlung. Da es hier noch keine Abnehmer gibt muss dies regelmässig geschehen, denn die ‚flammneue‘ Leitung absorbiert das künstlich hinzugefügte Geruchsmittel teilweise und so würde eine eventuelle Leckage ggf. nicht bemerkt werden 😉
…10 Uhr an Tag 4, der Vermesser hat das Schnurgerüst abgesteckt. Rote Kreise markieren die Nägel für die spätere Schnur
…kurz nach 12 Uhr, Keller samt Kellerdecke und Aussendämmung fertig
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
.
😉
…wir besuchen das BV eines Maxime 361 südlich von Bonn mit einer Woche Bauvorspung!
Vielen Dank an Heike und Stefan für die Führung!
